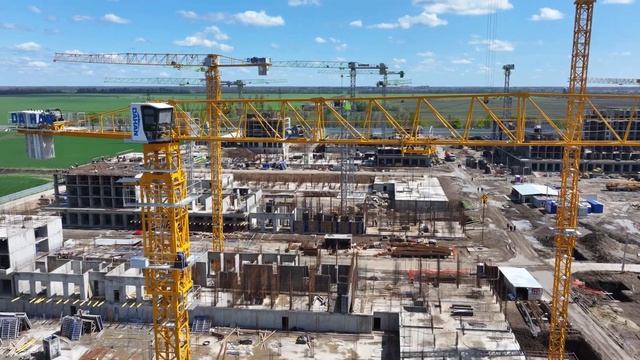

ГК ТОЧНО - ЖИЛОЙ РАЙОН ПЕРВОЕ МЕСТО апрель 2025


ЖР Первое место: Квартал 1.1 литер 1 проводится армирование и бетонирование 1 этажа.
Готовность объекта 11.
Квартал 1.1 литер 2 продолжаются работы по армированию и бетонированию в работе 9 этажи БС-1 и БС-2 7 этажи в БС-3 и БС-4 6 этажи в БС-5 БС-8.
Готовность объекта 12. Квартал 1.1 литер 3 продолжается армирование вертикальных конструкций.
Готовность объекта 2. Квартал 1.2 литер 1 продолжается армирование бетонирование первых этажей в БС-2 БС-5 в БС-1 аналогичные работы ведутся на 3 этаже.
Готовность объекта 8. Квартал 1.2 литер 2 продолжается армирование бетонирование первых этажей в БС-2 и БС-3 аналогичные работы проводятся на 1 этаже в БС-1 на 2 этажах в БС-4 и БС-5.
Готовность объекта 8. Квартал 1.3 литер 1 ведется армирование бетонирование первых этажей в БС-5 аналогичные работы выполняются на 6 этаже в БС-1 на 5 этаже в БС-2 на 4 этаже в БС-3 на 2 этаже в БС-4.
Готовность объекта 7. Квартал 1.3 литер 2 продолжаются монолитные работы на 1 этажах в БС-1 и БС-2 выполняется армирование бетонирование на 2 этаже в БС-3 на 3 этаже в БС-4 на 5 этаже в БС-5.
Готовность объекта 8. Квартал 1.4 литер 1 продолжаются подготовительные работы к следующим этапам строительства.
Готовность объекта 3. Квартал 1.4 литер 2 проводится армирование бетонирование 1 этажей в БС-4 БС-5 БС-8 и БС-9 аналогичные работы выполняются на 3 этаже в БС-1 и на 4 этаже в БС-2.
Готовность объекта 6. Квартал 1.4 литер 3 продолжается устройство фундаментных плит. Квартал 1.5 литер 1 завершено бетонирование цокольных этажей в БС-1 БС-5.
В БС-1 и БС-2 проводятся работы по устройству 1 этажа в БС-3 ведется устройство 3 этажа в БС-4 и БС-5 ведется устройство 5 этажа.
Готовность объекта 8. Квартал 1.5 литер 2 завершено устройство фундаментных плит и цокольных этажей БС-1 БС-4 и БС-5 в БС-2 и БС-3 продолжается устройство цокольных этажей.
Выполнена гидроизоляция наружных стен БС-4 и БС-5 аналогичные работы проводятся в БС-1 проведена обратная засыпка пазух котлованов БС-4 и БС-5.
Готовность объекта 8. Квартал 1.5 подземный паркинг завершено устройство бетонной подготовки.
Готовность объекта 2. Квартал 1.6 литер 1 продолжается устройство цокольных этажей БС-8 и БС-9 также в работе устройство 1 этажей БС-1 БС-2 БС-6 и БС-7.
В БС-5 проводится устройство 4 этажа в БС-3 завершено устройство 5 этажа в БС-4 выполнено устройство 4 этажа.
Работы по гидроизоляции выполнены в БС-1 БС-7 обратная засыпка пазух котлованов проведена в БС-1 БС-7.
Готовность объекта 8. Квартал 1.6 литер 2 проведено устройство 6 этажа начаты аналогичные работы на 7 этаже.
Выполнена гидроизоляция наружных стен и обратная засыпка пазух котлована проводится устройство каменной кладки в цоколе.
Готовность объект?
